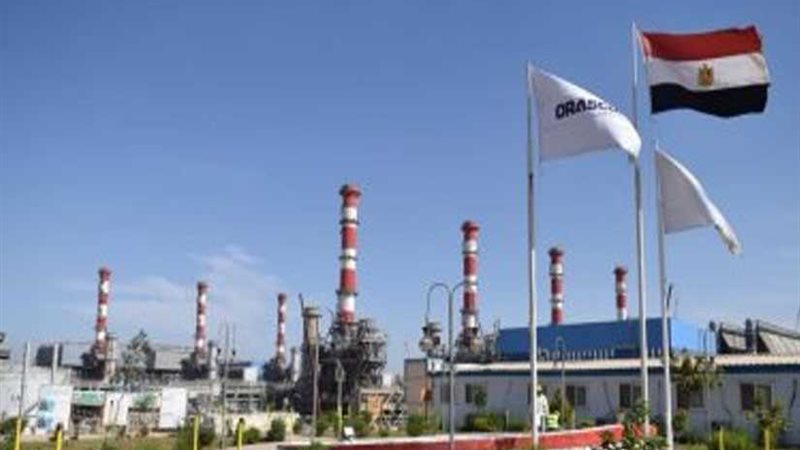

تشغيل محطة كهرباء غرب أسيوط بقدرة 1500 ميجاوات أكتوبر
أسيوط - ايهاب عمر
أعلن المهندس ياسر الدسوقي محافظ أسيوط عن انتهاء نسبة 97% من الأعمال الكهربائية و90% من الأعمال الميكانيكية لمحطة كهرباء غرب أسيوط المركبة ونسبة 96% من الأعمال المدنية، التي سيصل حجم طاقتها الإنتاجية من الكهرباء إلى قدرة 1500 ميجاوات بتكلفة إجمالية للمشروع بلغت مليارًا و220 مليون دولار للمرحلتين الأولى والثانية بعد التشغيل، والذي يعد واحدا من أكبر المشروعات القومية التي تشهدها جمهورية مصر العربية والذي يسهم بشكل كبير في تغذية الشبكة العامة للجمهورية بالكهرباء.
وأوضح المهندس ياسر الدسوقي انه تم الانتهاء من المرحلة الأولى لمحطة كهرباء غرب أسيوط المركبة بقدرة 1000 ميجاوات وتم التشغيل التجاري لها بالتتابع من مايو وحتى أغسطس 2015 ويتوقع عمل التجارب المبدئية للوحدتين البخاريتين للمرحلة الثانية بقدرة 500 ميجاوات في مايو ويونيو 2018 والتشغيل التجاري في سبتمبر وأكتوبر 2018 مشيرا إلى أن إنتاج محطة كهرباء غرب أسيوط يرتبط بالشبكة العمومية 220 ك.ف عن طريق 6 دوائر لتغذية الشبكة العامة للجمهورية.
وأشار محافظ أسيوط إلى وعد القيادة السياسية للبلاد برئاسة السيد عبد الفتاح السيسي رئيس الجمهورية بتخطي عقبة انقطاع التيار الكهربائي عن البلاد وهو الأمر الذي تحقق الآن بزيادة عدد محطات الكهرباء وتغطياتها الكاملة لجميع أنحاء المحافظات وأيضا العمل على التوسع الرأسي بزيادة الطاقة الإنتاجية للمحطات، مضيفًا أن الرئيس السيسي وجه عناية خاصة بالعمل والتنسيق نحو تذليل العقبات والمشكلات أمام الانتهاء من أعمال المشروعات القومية وكل ما يتعلق بخدمة المواطن في كل مكان على أرض مصر لافتا إلى أن الرئيس افتتح محطة كهرباء غرب أسيوط في عام 2016.
وأوضح المهندس ياسر الدسوقي أن مشروع محطة كهرباء غرب أسيوط المركبة تصل تكلفته الإجمالية إلى مليار و220 مليون دولار للمرحلتين الأولى والثانية وللمرحلة الثالثة والتي تم إنشاؤها على مساحة 85 فدانا جنوب معمل أسيوط لتكرير البترول وتعد واحدة من أضخم محطات الكهرباء في مصر وتضم 8 وحدات توليد كهرباء قدرة كل وحدة 125 ميجاوات وتم تنفيذ المرحلة الأولى منها على 3 مراحل.
وقال مدير المشروعات بشركة أوراسكوم المهندس أحمد الفايد إن مشروع محطة توليد كهرباء غرب أسيوط أحد أهم مشاريع تنمية الصعيد وذلك للتغلب على انقطاع الكهرباء إذ يعتبر هذا الإنجاز من حيث سرعة التنفيذ وكفاءة العمل من أكبر الإنجازات التي تمت بوزارة الكهرباء والطاقة ليس في مصر وحسب بل في الشرق الأوسط.
وقال المهندس إبراهيم الشحات رئيس مجلس إدارة شركة الوجه القبلي لإنتاج الكهرباء انه تم الانتهاء من الاختبارات النهائية على المحولات الرئيسية والمساعدة والإشارات المتبادلة بين عنابر الجهد المتوسط ولوحة وقايات المولد الرئيسي، وكذلك مفاتيح عنبر 220 ك ف بمحطة كهرباء غرب أسيوط فضلا على وضع الجهد بنجاح على المحولات الرئيسية والمساعدة للوحدتين البخاريتين وعلى قضبان الموديول الأول والثاني وجارٍ العمل في الاختبارات النهائية (Hot Commissioning) على مواتير الجهد المتوسط والمنخفض.
وأضاف المهندس إبراهيم الشحات انه تم الانتهاء من أعمال التركيبات الميكانيكية لـ4 غلايات بخارHRSG للموديول الأول وجار استكمال التركيبات لمواسير الخروج والدخول للموديول الأول وتم تركيب تربينة الضغط العالي وجار استكمال تركيب خطوط البخار وتم تركيب المولد الكهربائي وتركيب طلمبات التغذية لـ8 طلمبات وتم تركيب طلمبات التكاثف لـ3 طلمبات وتم تركيب منظومة تبريد الزيت بالمياه الخدمية وتم الانتهاء من أعمال التركيبات الميكانيكية لبلوف خروج الغازات من التربينات الغازية.
وبالنسبة للوحدة المركبة للموديول الثاني فتم الانتهاء من أعمال التركيبات الميكانيكية لـ4 غلايات بخارHRSG وتم إجراء اختبارات ضغط هيدروليكي لها بالإضافة إلى الانتهاء من أعمال الغسيل الكيميائي لـ3 غلايات وتم الانتهاء من أعمال التركيبات الميكانيكية لبلوف خروج الغازات من التربينات الغازية لـ4 تجهيزا لبدء اختبارات التسليم وتم تركيب تربينة الضغط العالي وتركيب المولد الكهربائي وتركيب طلمبات التغذية لـ8 طلمبات وتم تركيب طلمبات التكاثف لـ3 طلمبات والانتهاء من تركيب مراوح هواء تبريد لمكثف الهواء وتم تركيب منظومة تبريد الزيت بالمياه الخدمية.
وبالنسبة للأعمال المدنية فتم الانتهاء من أعمل تركيب الهيكل المعدني لمباني التربينات موديل 1 و2 وتغليفها بألواح معدنية وتم الانتهاء من أعمال الهيكل المعدني والمباني لمباني الكنترول موديول 1 و2 وجارٍ أعمال التشطيبات وتم الانتهاء من الهيكل الخرساني وأعمال المباني لغرفة التحكم وجارٍ أعمال التشطيبات لغرف التحكم كما تم الانتهاء من تركيب واختبار كاميرات المراقبة حول أسوار محطة كهرباء غرب أسيوط.
